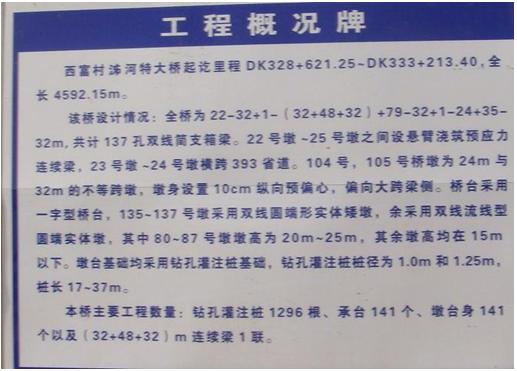

工程简介:石武客运专线泲河特大桥位于石家庄高邑县营儿村边,总长4千多米,桩径1米至1.25米,深度17至37米,141个承台,1200多根桩,由中铁二局承建,地质情况:地表至孔内10米是160千帕粘土层,然后是3米270千帕沙层,中间十米550至650千帕的沙砾层,终孔时是260千帕的黏土。地面标高58米左右,孔底标高32米左右。到目前有三台钻机施工:南车TR220,三一SR150和徐工200旋挖钻机,使用的是摩阻钻杆,钻具有螺旋,双底捞沙,双底入岩,地质对泥浆质量要求不高,护筒长度2米,每台每天钻进3至5根桩。如果操作经验,钻具应用及维护,管理上加以改进,每天可以成孔6至10根。 注意事项:石武泲河特大桥,使用150至180就可满足施工,建议使用双底捞沙和双底入岩钻具。由于孔内有沙砾层,因此可能会出现漏浆现象,但几率很小,可用回填粘泥方法处理,避免旋转上提或下放主卷,以免破坏护壁出现漏浆现象。 工程里程标记

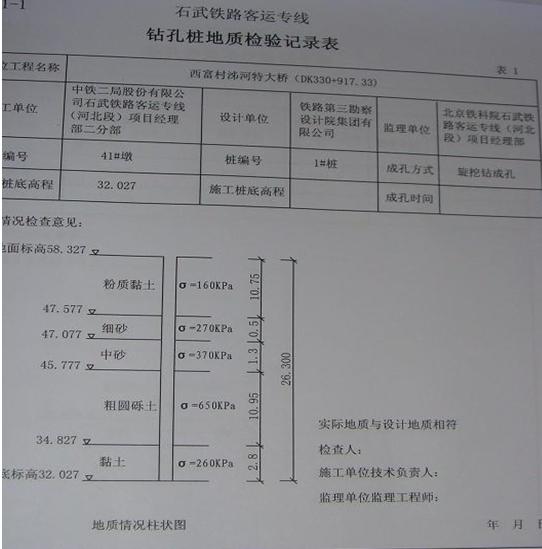

地质报告
根据地质 报告可以看出,地质最高极限承载力为650千帕,地质总体情况良好

孔桩布置图,孔规和钢筋笼

现场施工钻机一台南车220,一台徐工200,一台三一150

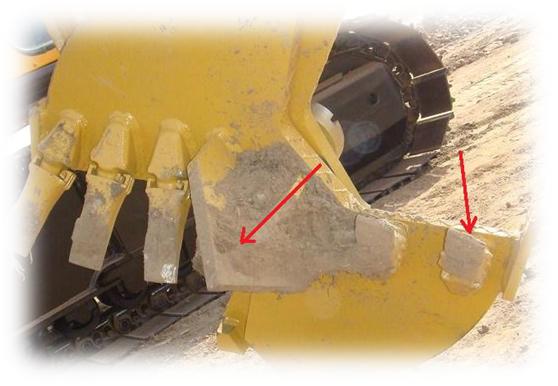

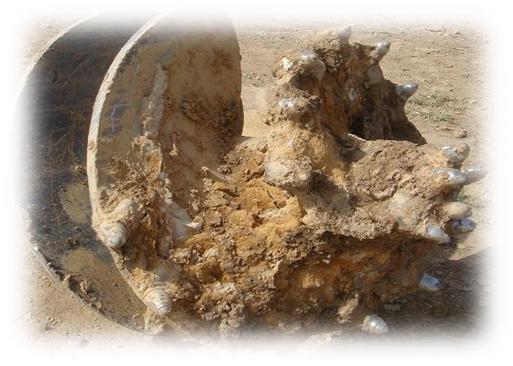

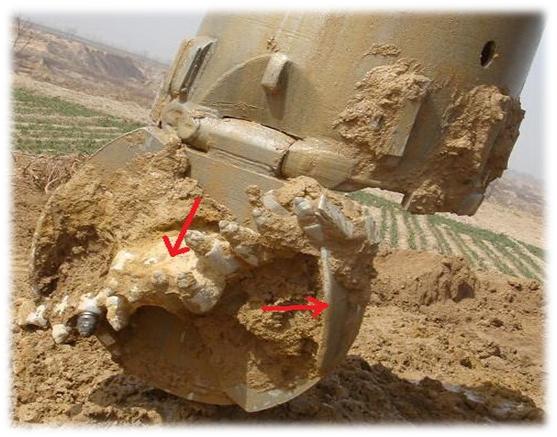

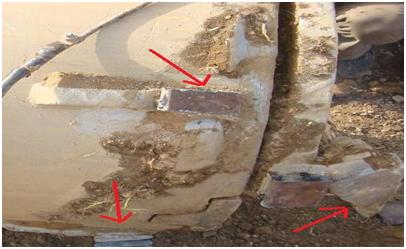

图1为双底捞沙钻斗,从图上可以看出右面的边齿位置不对,会导致侧阻力增加,由于地质有沙砾层,因此会加剧钻斗磨损,中间先导尖太长而且太钝 图2为双锥螺旋钻斗,使用过程中需经常维护,截齿磨损后需及时更换,可以用电焊和耐磨焊条修补截齿再次利用降低费用 图4为双底捞沙斗,可以看出为了防止边齿磨损和折断,使用的是宝峨齿,但角度小而且太钝,钻筒所焊接的护筋已超出边齿,因此增加侧阻力
